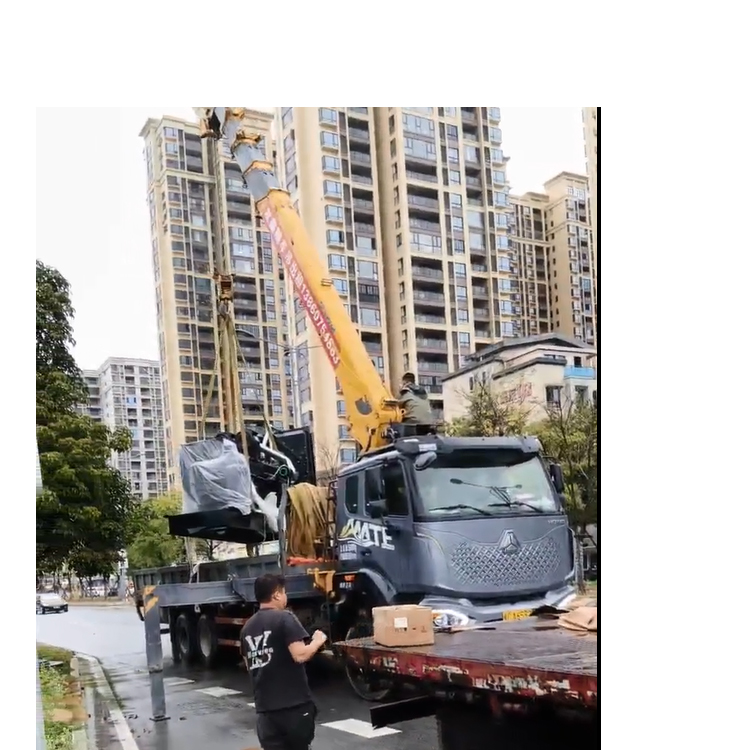

(一)運輸后專項檢查
防震包裝復核重點檢查機組底座防震腳墊是否移位、螺栓是否松動(工地運輸顛簸易導致連接部件松動),使用扭力扳手按廠家標準力矩復緊底座固定螺栓。? 示例:檢查柴油發動機與發電機連接處的聯軸器防護罩是否完好,防止運輸振動導致的同軸度偏差。
防潮防銹處理廈門氣候濕潤,需檢查電氣控制箱、接線端子排是否有凝露或銹蝕,使用干燥氣槍吹掃內部灰塵,對輕微銹跡處涂抹導電膏保護。
(二)隨工文件核驗
特殊環境適配證明核對機組是否具備IP54 及以上防護等級認證(適應工地?fù)P塵雨水環境),檢查發動機是否配置防腐涂層(沿海工地需防鹽霧侵蝕)。
本地合規文件索要并留存:? 環保部門備案的噪聲排放檢測報告(需≤85dB@1 米,符合工地施工噪聲標準)? 特種設備使用登記所需的出廠監檢報告(若納入工地特種設備管理)
二、工地臨時安裝技術規范
(一)場地快速處理方案
臨時基礎搭建? 若工期緊張,可采用 10mm 厚熱軋鋼板(面積≥機組底座 1.5 倍)作為過渡底座,四角焊接可調式地腳螺栓,通過水平儀校準至水平度偏差≤2mm/m。? 鋼板下方鋪設 50mm 厚橡膠減震墊,減少運行振動對周邊設備的影響。
防雨防塵措施? 搭建臨時防護棚(高度≥機組 2 米,四周預留 1.2 米操作通道),頂部采用彩鋼板 + 防水卷材,側面懸掛可拆卸防塵網(孔徑≤1mm)。
(二)水電連接要點
燃油系統工地適配? 臨時油箱需選用不銹鋼材質(容積按機組滿負荷 8 小時耗油量配置,約 800L),安裝位置距機組≥3 米,設置防溢流圍堰(容積≥油箱容量 110%)。? 輸油管道采用鍍鋅鋼管 + 耐油橡膠軟管連接,管道最低點安裝排污閥,每 2 米設置防震支架。
電氣系統安全接線? 輸出電纜選用 YCW 重型橡套電纜(截面積按 1600A 電流配置,建議 3×240mm2+1×120mm2),穿 φ100mm 鍍鋅鋼管埋地敷設(埋深≥300mm)。? 工地專用接地:利用建筑樁基鋼筋作為接地體,采用 40×4mm 鍍鋅扁鋼連接,實測接地電阻≤4Ω(潮濕土壤可添加降阻劑)。
三、工地特殊工況測試要點
(一)帶載試運行調整
電壓頻率動態補償工地負載多為電機類感性負荷,啟動時需觀察:? 電壓瞬時跌落≤15% 額定電壓,且恢復時間≤2 秒(通過調節 AVR 自動電壓調節器增益)? 頻率波動在 50Hz±1Hz 內(空載→滿載突變時,調速器響應時間≤3 秒)
高溫高濕環境測試廈門夏季氣溫≥35℃時,重點監測:? 發動機冷卻液溫度≤95℃,機油壓力維持 250-350kPa? 發電機定子繞組溫度≤130℃(B 級絕緣允許上限),通過調整風扇皮帶張緊度優化散熱效率
(二)應急功能核驗
自動啟動響應模擬市電停電工況,測試機組自啟動時間≤15 秒,加載時間≤30 秒(需連接工地 ATS 自動切換柜)。
過載保護試驗短時加載 110% 額定負載(880kW),檢查:? 過流保護裝置在 10-15 秒內動作? 機組停機后無異常磨損(通過機油鐵譜分析初步判斷)
四、工地運維前置準備
易損件儲備清單
部件名稱:柴油濾清器
儲備數量:2 套
更換周期:500 小時
工地適配要求:1 套
加裝預過濾裝置(50μm 精度)
空氣濾清器
200 小時
工地版加大容塵量型號
火花塞(電啟動)
2 支
1000 小時
防積碳型銥金火花塞
值班記錄表設計制定包含小時負載率、燃油消耗、繞組溫度、接地電阻等 12 項指標的巡檢表,重點標注廈門臺風季(7-9 月)每日增加防潮除濕記錄欄。
